Bouw St.Ayles skiff

Begin 2026 zijn vanuit de roei- en trapkanogroep enthousiaste bouwers begonnen met het bouwen van een eigen St. Ayles skiff. Zie het eerste nieuwsbericht hierover. De St Ayles skiff wordt veel zelf gebouwd en er zijn er al meer dan 30 in Nederland. Meer informatie kan je vinden op de site van de DARA (Dutch st Ayles Rowing Association).

skiff-vb

Voor het constructieplan klik je hier (pdf)

skiff-in-aanbouw-vb

Het verloop van het bouwproces is hieronder te volgen.

Januari 2026

15 januari 2026 is de Bovenboei opgeruimd en tot werkplaats getransformeerd. Twee dagen later is het houtpakket opgehaald en naar boven gehesen. Onze St. Ayles skiff wordt een officiële boot die geregistreerd komt te staanbij de DARA (Dutch st Ayles Rowing Association).

Er is een HWH bouwgroep gevormd die 21 januari 2026 is gestart. De voorbereidende werkzaamheden zijn het opzetten van de mallen en het maken van de stevens. Daarvoor wordt een bundel latten in één keer verlijmd tot een gebogen geheel. Tegelijk is er gestart met de 4 spanten.

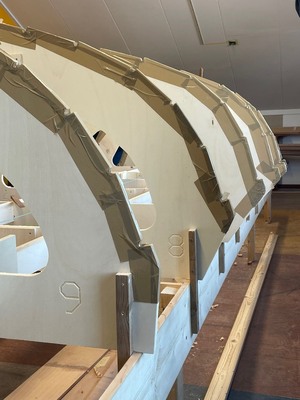

skiff-mallen-8-feb

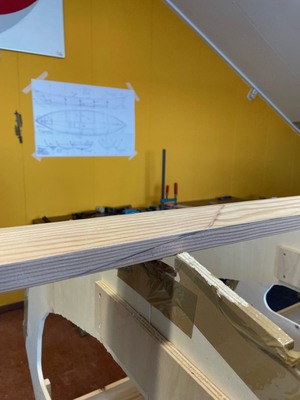

skiff-las-in-de-kielbalk-8-feb

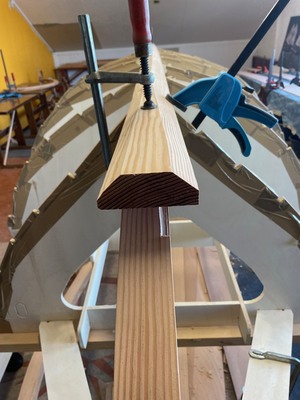

De kielbalk met las. op de achtergrond hangt het constructieplan. (8 feb 26)

skiff-kielbalk-8-feb-26

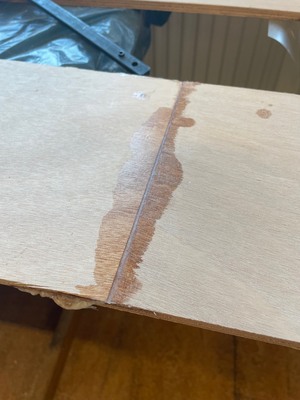

skiff-las

 Februari 2026

20 februari: de laatste gang is voor een deel opnieuw gefreesd en daarna gelijmd. Vervolgens was het in profiel schaven van de kielbalk met de stevens aan de beurt . Dus: schaven,passen en schaven en passen… enz. Dat kost wat geduld en veel zweetdruppels. Het resultaat mag er zijn!! Nog eenmaal nacontrole en licht schaafwerk op maandag en dan kunnen de gangen geplaatst worden.

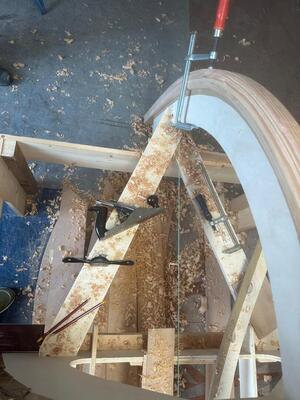

skiff-steven-met-mal-passenPassen met de mal

568a4075-07b5-4d61-a6a7-f718b09f788c

Bijschaven en bijschaven en bijschaven...

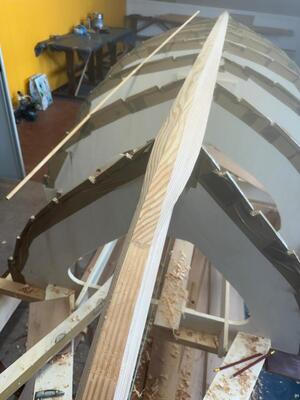

skiff-steven-en-kielbalk

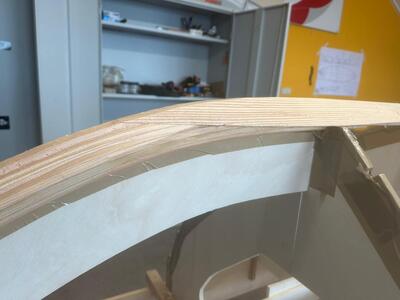

skiff-steven-en-kielbalk2



Spanten en gangen

23 februari 2026: We zijn eindelijk klaar met passen, meten en schaven en weer passen😁. De eerste gang ligt op zijn plek, maar kon nog niet definitief gelijmd worden. Eerst hebben we nog de definitieve spanten aan de kielbalk moeten vastzetten (lijmen). Daar zie je eigenlijk niets van, maar is wel gebeurd. Woensdag 25 februari is de eerste gang geplaatst.

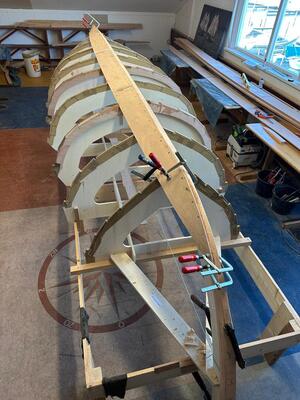

eerste-gang-gemonteerd-25-feb-26

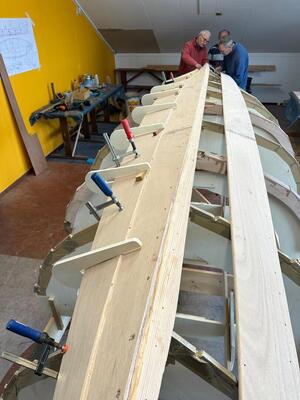

27-feb-26-gangen-monteren

De bouwploeg monteert zorgvuldig de volgende gangen.

De gang zit erin!

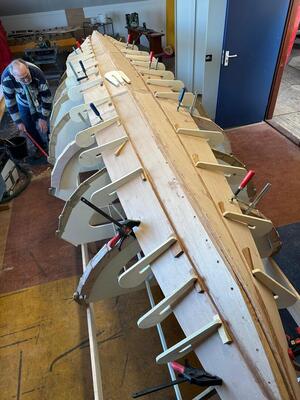

2 maart 2026: De gang zit erin, oftewel De bouwploeg gaat gestaag verder. Het schiet al op en begint ergens op te lijken. Even een terugblik:14 januari mochten we op de nieuwjaarsreceptie horen dat de bouw van onze St Ayles door kon gaan. Vrijdag de 16e hebben we het houtpakket uit Drenthe opgehaald en vervolgens zijn we de 21e januari feitelijk met de bouw begonnen. Eigenlijk alleen maar voorbereidingen treffen voor de eigenlijke bouw. Stevens buigen en lijmen de gangen frezen en completeren, het bouwframe opstellen en de kielbalk lassen en profileren en tot slot dat geheel samenstellen. 6 weken later zitten de eerste twee gangen op hun plaats en zijn gelijmd. We zijn op stoom!

2-maart-26-de-gang-zit-erinDe tweede gang is gemonteerd.

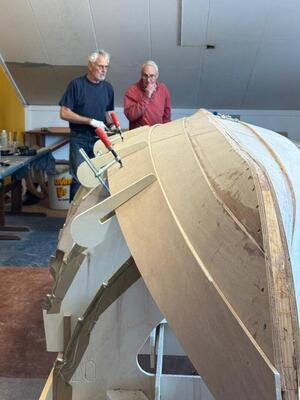

4-maart-gang-3

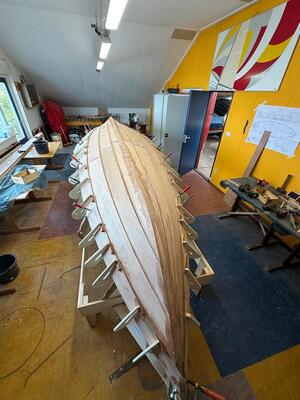

6-maart-gang-4

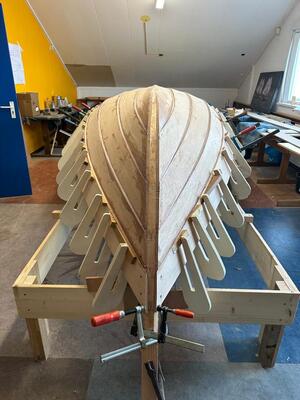

9-maart-gang-5

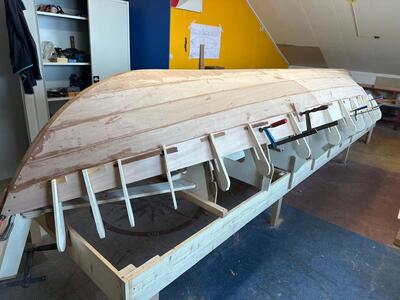

Het gaat nu snel. De vijfde gang is 9 maart gemonteerd. Nog eentje te gaan! En dan kunnen we gaan werken aan de buitenstevens en de buitenkielbalk.

9-maart-5-gangen

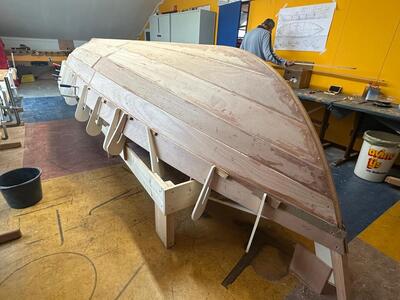

Op 13 maart is de laatste gang gemonteerd! Alle lof voor de bouwers. Het resultaat tot nu tot is uitstekend. 😁. Op naar de volgende fase…….

laatste-gang

Onze St. Ayles krijgt vorm

Nu alle gangen gemonteerd zijn is het tijd voor de buitenkielbalk en stevens. Op 18 maart zijn de buitenstevens gelijmd. Als sluitstuk wordt vrijdag 20 maart de buitenkielbalk gelijmd. Dan kunnen we zeggen dat de romp klaar isšŸ‘šŸ˜

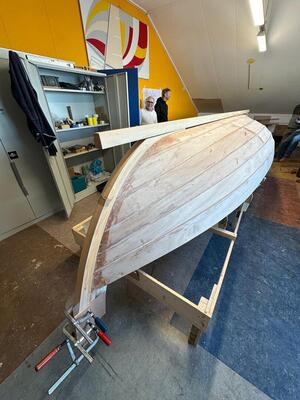

18-maart-buitenkielbalk1

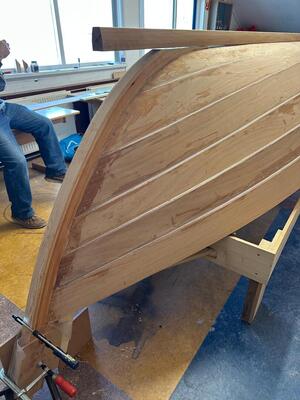

18-maart-steven-en-buitenkielbalk

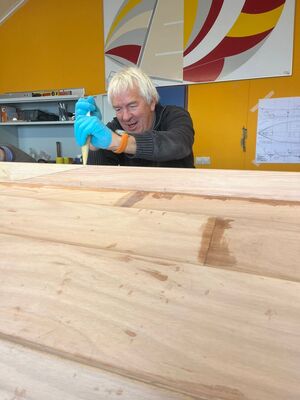

20-maart-peter

Na afloop van de ALV was er veel belangstelling voor het bezichtigen van de werkplaats en de skiff in aanbouw. Dirk Nauta heeft enthousiast over de bouw verteld. Een veelgestelde vraag is hoe de boot als hij klaar is naar buiten gaat? De tussenwand met de zolder van de loods zal daarvoor verwijderd worden.

Voorafgaand aan de ALV  was er buiten een St Ayles slkiff te bewonderen. Deze wit-oranje skiff is van de DARA en we mogen hem twee weken lenen om het roeien erin te ervaren. Dat heeft trouwens al voor veel enthousiasme gezorgd (en voor hilarische beginnersfouten...)

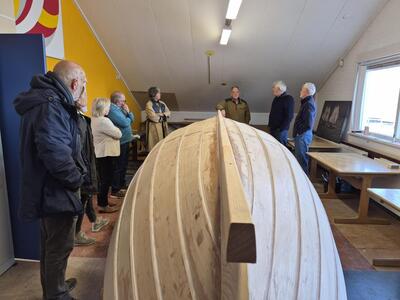

21-maart-bezichtiging-na-afloop-alv

21-maart-in-de-geleende-skiff

24-maart-oefenen-in-de-geleende-skiff

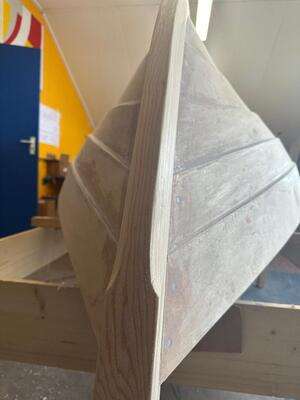

23-maart-stevens-profileren

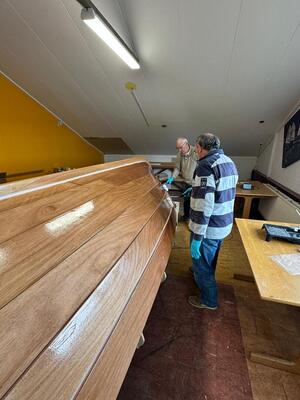

23 maart zijn de stevens geprofileerd. De bouwploeg heeft al zin in de volgende bouwdag want 25 maart gaan ze  epoxy aanbrengen. Dat heeft meteen een prachtig resultaat, kijk maar.

25-maart-epoxy-aanbrengen

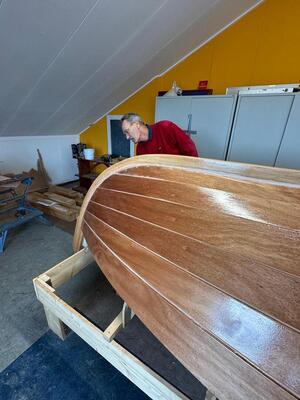

25-maart-epoxy-2

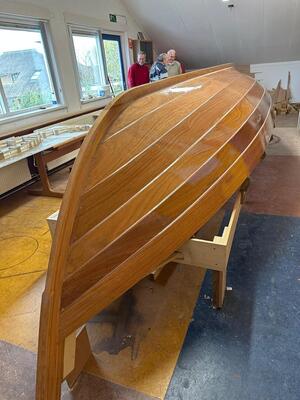

25-maart-2e-laag-epoxy

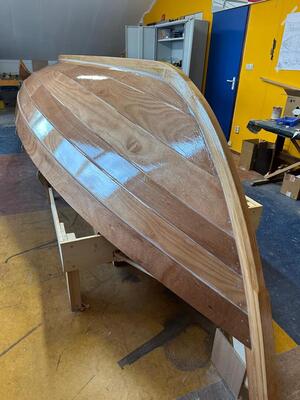

25-maart-2e-laag-epoxy-2



Buienradar

Agenda

2026 Activiteit
12 april
zondag (deel 15 / 53)
09:30 tot
12:00
Trapkanoƫn, roeien + koffie
18 april
zaterdag (deel 1 / 2)
Tulpen Race
Loosdrecht
19 april
zondag (deel 2 / 2)
Tulpen Race
Loosdrecht
19 april
zondag (deel 16 / 53)
09:30 tot
12:00
Trapkanoƫn, roeien + koffie
25 april
zaterdag (deel 1 / 19)
13:00 tot
17:00
Onderlinge 2026
WSV HWH
26 april
zondag (deel 17 / 53)
09:30 tot
12:00
Trapkanoƫn, roeien + koffie
2 mei
zaterdag (deel 2 / 19)
13:00 tot
17:00
Onderlinge 2026
WSV HWH
3 mei
zondag (deel 18 / 53)
09:30 tot
12:00
Trapkanoƫn, roeien + koffie
9 mei
zaterdag (deel 3 / 19)
13:00 tot
17:00
Onderlinge 2026
WSV HWH
10 mei
zondag (deel 19 / 53)
09:30 tot
12:00
Trapkanoƫn, roeien + koffie

Sponsor

WSV "Het Witte Huis"

Postadres
Nw-Loosdrechtsedijk 242 A
  1231 LG   Nieuw-Loosdrecht
  Nederland

035-5821398

ofni.[antispam].@wsv-hetwittehuis.nl
http://www.wsv-hetwittehuis.nl

NL63RABO0118729152
kvk:
40477717
btw:
NL002705801B01
kaartje1
